两个小时,我搭了一套智能可视化工程项目管理系统!

项目管理
阅读人数:153预计阅读时长:4 min

在做工程项目管理这行,最怕什么?

不是没干活,而是干了没人知道、出了问题没人背、数据散着没人理。

很多时候,项目干得热火朝天,

  • 后台一问进度,“等我整理一下”;
  • 问预算,“月底汇总再说”;
  • 问变更记录,“翻下微信群”。

现在项目越来越复杂,流程越来越多,仅靠人盯人、表格堆,是扛不住的。

所以我花了两个小时,搭了一套能看进度、控成本、追风险、能协作、有提醒的工程项目管理系统。

今天就跟大家讲讲,我是怎么在两个小时内搭出这套系统的——从需求拆解、功能搭建、流程跑通!

你要是也在工地、在现场、在中后台管项目,这篇文章的逻辑和方法,你一定能用得上。

项目管理

一、工程项目管理混乱,根本问题在哪?

在我搭这个系统之前,先跟朋友聊了聊他现状,发现他面临的基本就是很多工程公司共通的问题:

1. 进度管理全靠Excel

每周更新一次甘特图,延误了没人提醒。现场发生变化,Excel还来不及改。老板问:“哪个节点拖了?”答不上来。

项目管理

2. 成本控制太滞后

做了预算,但成本都是月底再结账。这个月超了多少?没人知道。哪一块超了?要对账一整天。

3. 分包、采购协调靠微信

今天缺钢筋,明天电梯晚到,一堆信息在微信里飞。没记录、没提醒、没责任划分,干完就忘,出事都找不到人。

4. 没有系统流转,全靠人追人

变更、验收、结算全是“跑流程”,不是“走系统”。该谁干?拖多久了?有无提醒?全靠人盯。

项目管理

说白了,项目管理没跑起来,是因为没“系统”。一线做事靠经验,中后台追数靠手算,老板管项目靠拍脑袋。

二、我是怎么搭出这套系统的?两个小时流程全拆给你看!

我用的是低代码平台(比如简道云这种),逻辑清楚,拖一拖、配一配,功能就成型了。 真正用起来,你也能照着做,不需要开发、不用会编程。

这套系统一共用了:

  • 2个基础数据表单(任务分解、总进度计划)
  • 5个流程表单(从计划、报量到验收)
  • 1个项目驾驶舱仪表盘(老板一眼看清现场状态)
项目管理

下面我来把整个搭建流程拆开说,让你一步步知道“系统是怎么跑完整个项目管理流程的”。

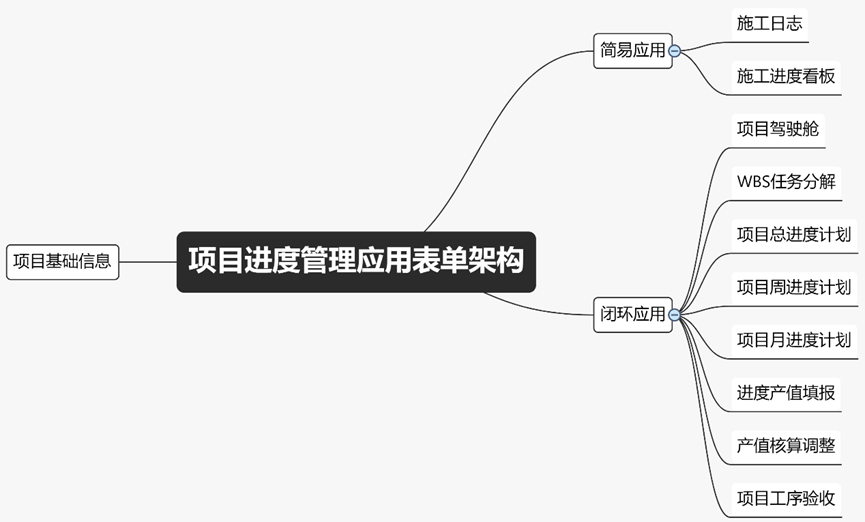

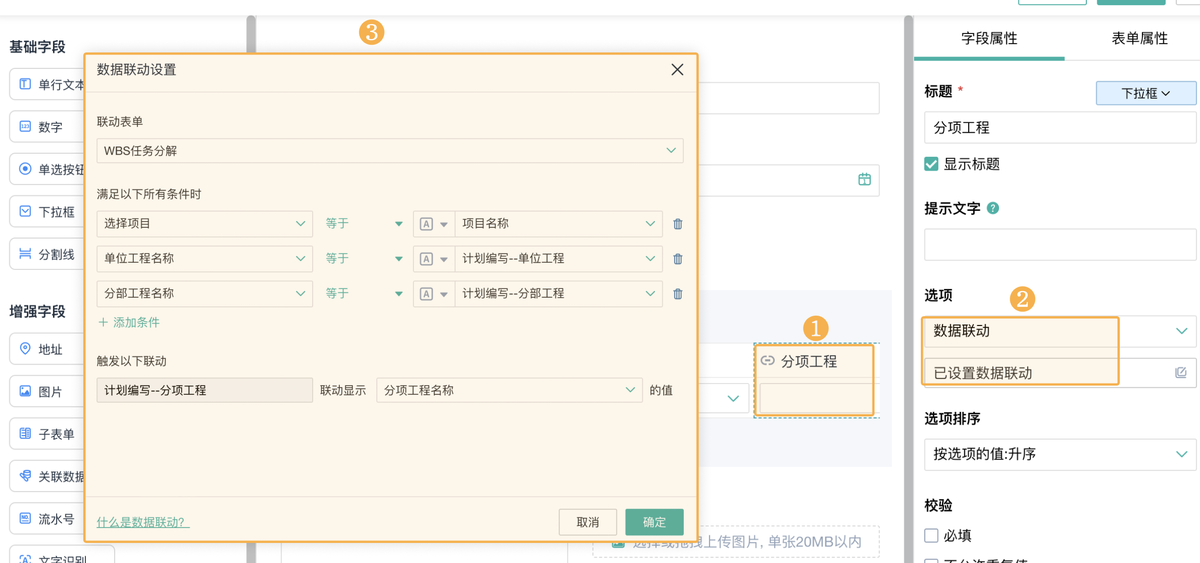

第一步:WBS任务分解——把项目“拆”到工序级

这个模块相当于项目管理的大脑。

我们先把整个工程项目做WBS分解,按“单位工程 → 分部工程 → 分项工程 → 工序”逐层拆下来, 每一项都要写清楚:工作量、产值、完成状态、验收状态

项目管理

这个表是所有进度、产值、验收的“基础数据库”。

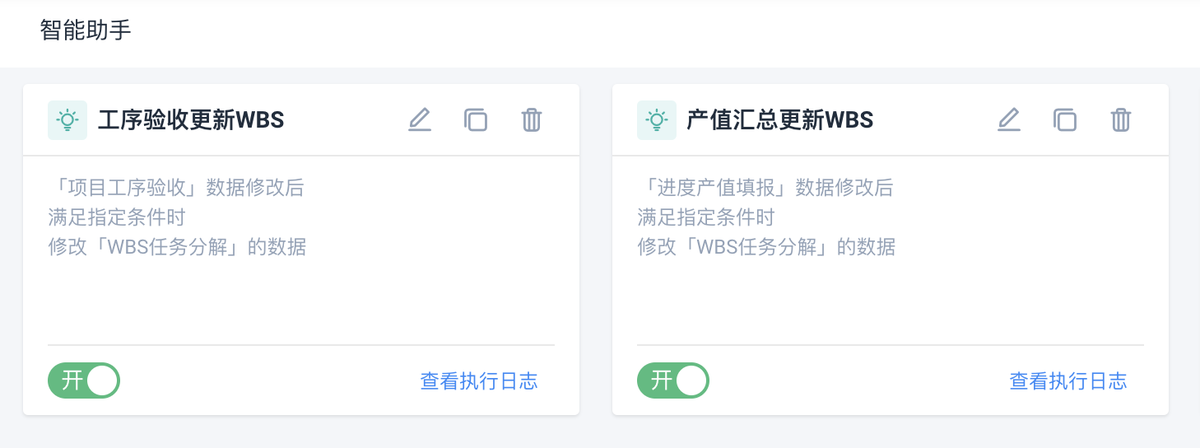

它还有一个厉害的地方:能自动更新状态!

  • 一旦填了《进度产值填报》表单,这里的“完工状态”就会变成“是”;
  • 一旦填了《工序验收》流程,这里的“验收状态”就自动勾上。
项目管理

不用再人工改Excel,不用催同事同步状态,系统自动干。

第二步:项目总进度计划——拉出一张总控甘特图

这一部分,就是项目经理录入的“全项目计划”。

谁是负责人?什么时候开干?多少天工期?跟哪个工序绑定?这些都填在【项目总进度计划】表里。

项目管理

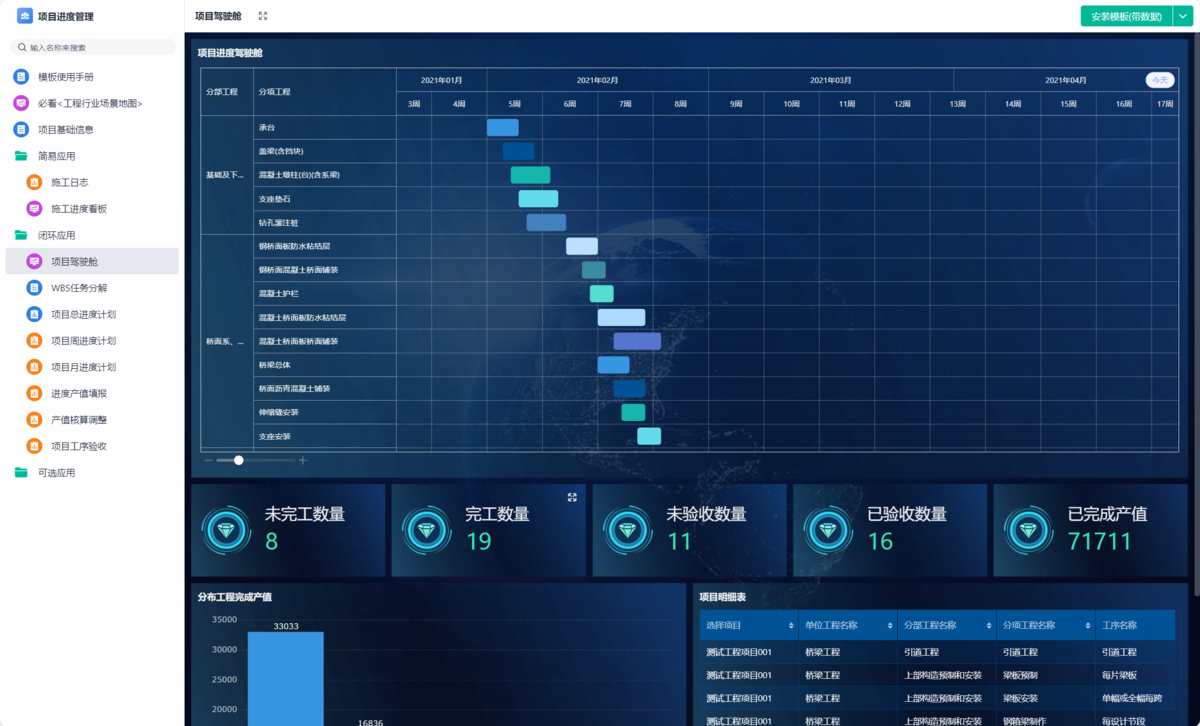

系统自动生成一个项目总进度甘特图,展示项目整体节奏。

你点进任何一个项目,都能看到从头到尾的排程计划,非常适合老板、高层、总包管控全局。

项目管理

第三步:周/月进度计划——节点计划精细化落地

总进度排完了还不够,现场还得分周、分月排更细的节点计划。

【项目周进度计划】和【项目月进度计划】表,直接引用WBS分解数据,能用“子表单”一次填一堆,特别适合现场负责人“每周填一批”的习惯。

项目管理

现场施工负责人、施工员、计划员填这个就行了,系统内还能自动联动材料需求、工序安排等后续动作。

第四步:进度产值填报——干了多少,系统自动算钱

这一块最能解决“干了没记录、记了不算数”的问题。

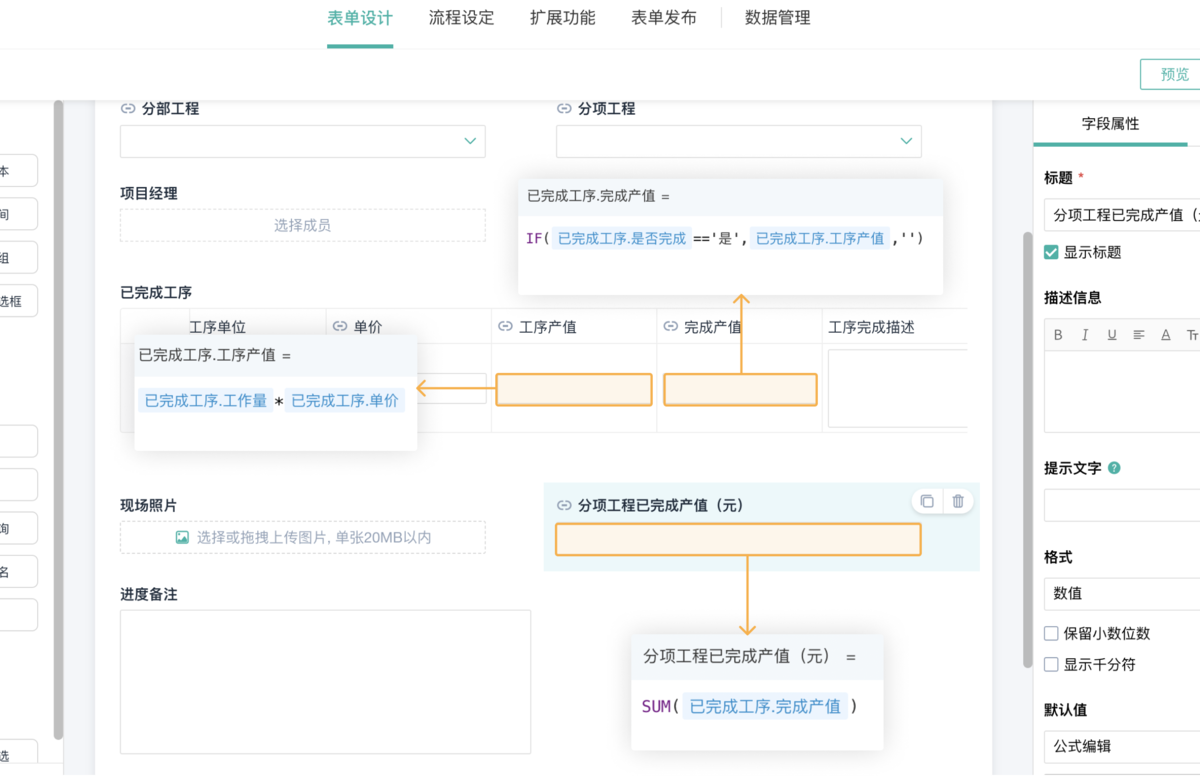

施工单位每完成一个工序,就在【进度产值填报】表单里勾选完成项,上传照片、填写实际工程量,系统自动算出当前完成产值。

项目管理

系统会自动同步两个地方:

  • WBS表里的“完工状态”变成“是”
  • 工序的“累计产值”也跟着刷新

这就实现了“干完、填表、产值到账”的自动闭环。

第五步:产值核算调整——出了偏差还能灵活改

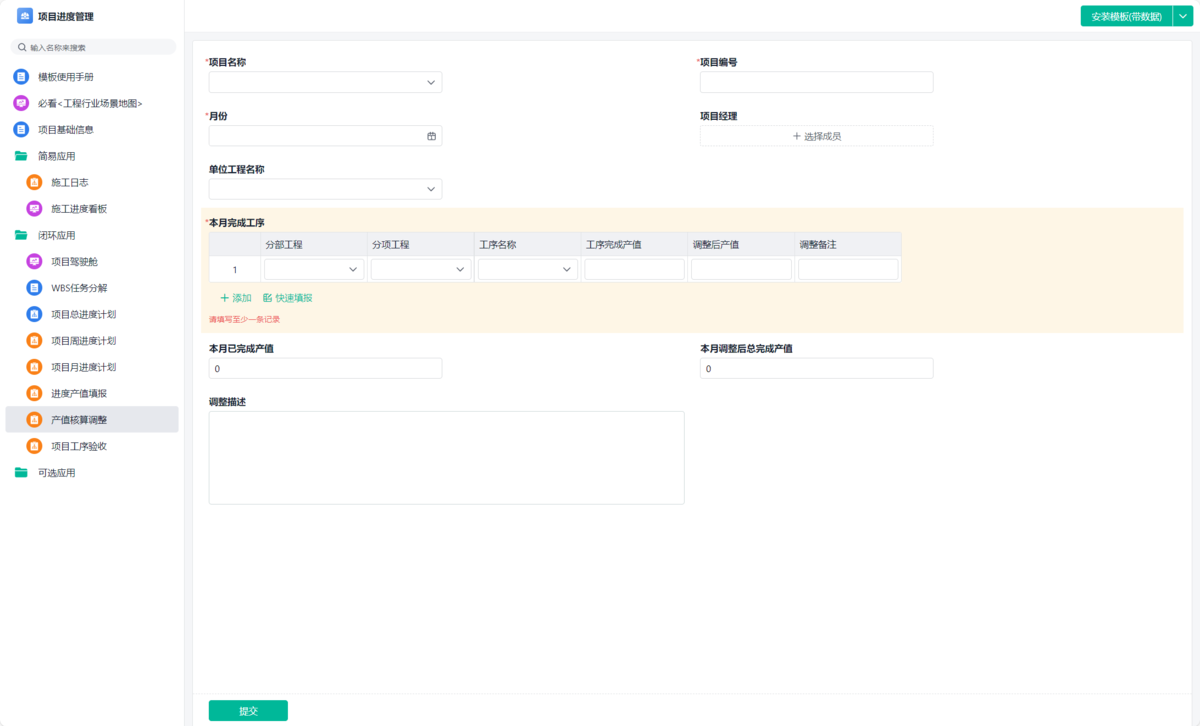

项目总工在发现产值有误或者变更影响时,可以直接进入【产值核算调整】流程。

和填报流程基本一致,只是权限在技术负责人这边控制,确保修改有依据、有流程、有记录。

项目管理

第六步:项目工序验收——完工不等于完成,还得走验收闭环

一个工序干完,最后还得走【项目工序验收】流程,由项目总工、监理、甲方等相关方签字。

验收完成后,系统自动把WBS里的“验收状态”变成“是”。

一旦验收流程走完,该工序的全部生命周期就算闭环了: 计划过 → 干了 → 报了 → 算了钱 → 验了收 → 系统归档。

项目管理

第七步:项目驾驶舱——全项目一图看清,老板再也不用“催问了”

所有数据、流程、计划都不是“填完就算了”,最终汇总到一个大屏仪表盘:项目驾驶舱

这个驾驶舱我配置了以下组件:

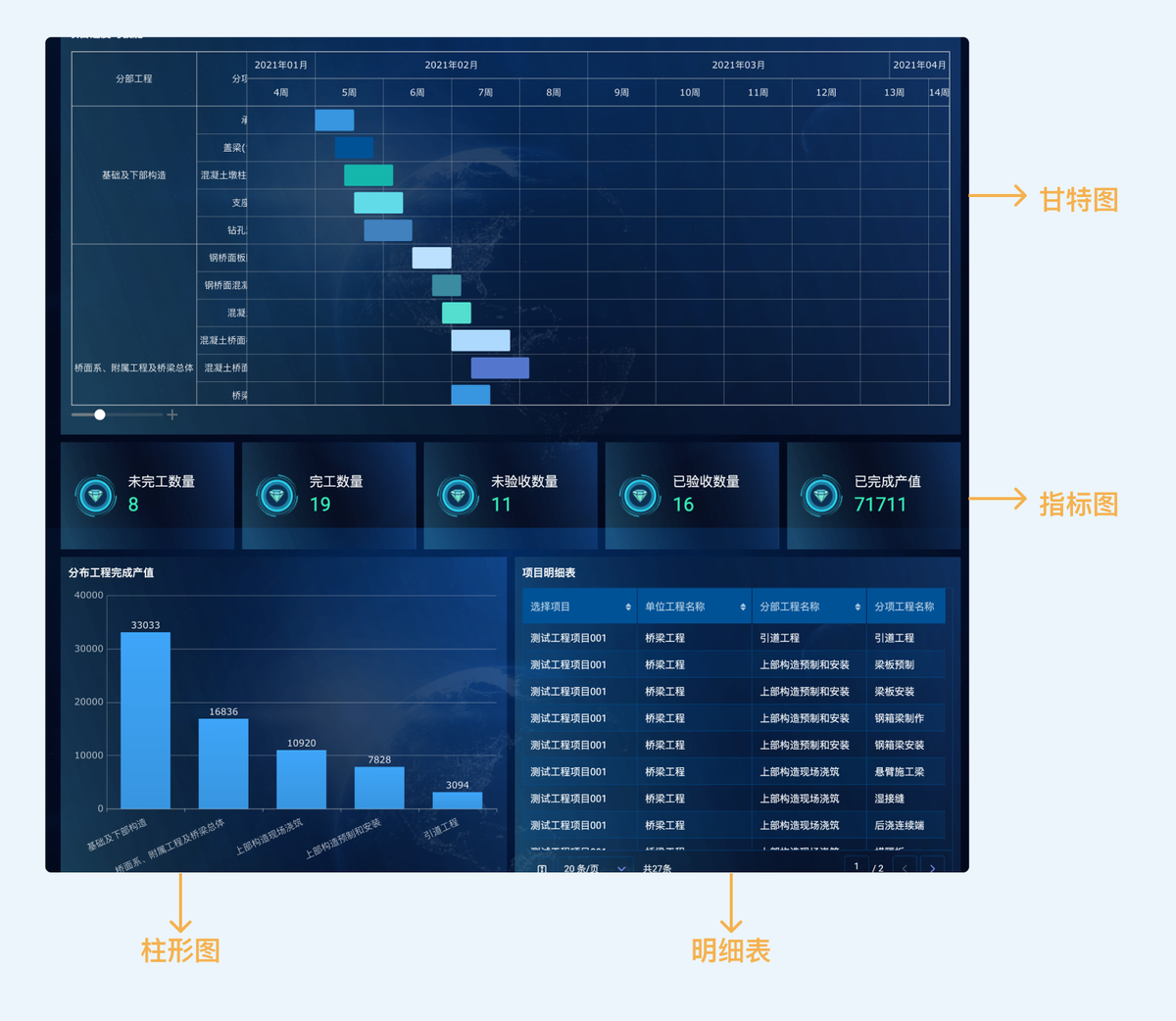

项目管理

老板打开这一个页面,就知道整个项目进度到哪、产值做到哪、还有没有拖延或卡点了。

三、这套系统能解决哪些现场痛点?

搭系统,不是为了“上一个工具”,而是要真正在现场用得上、看得见效果、解决掉日常的烂事烦事重复事

这套工程项目管理系统,搭完之后我们做了实测,用了一段时间,确实把几个让项目经理最头疼的痛点给“抠”了下来。

来看看到底解决了啥:

1、任务进度、工序状态一目了然,延误还会自动预警

以前一个项目几十道工序,现场进度谁也说不清。 现在每一条任务都在【WBS任务分解】和【项目进度计划】里挂着,干完就报,进度图就往前推。哪道工序延误、哪条线没人干、哪一段出了风险,系统自动变红,项目经理第一时间就知道。

项目管理

2、每报一笔产值,系统就同步扣预算,随时知道还剩多少

以前钱花着花着超了,没人知道花在哪。 现在一有产值填报,系统立刻计算已完成金额,自动更新在WBS表里,和预算一对比,马上能看出超没超、哪超了。

项目经理随时能看到产值分布和成本状态,不用等月底对账,也不怕拍脑袋拍错数。

3、 所有变更有流程、有审批、有留痕

现场变更天天都有,光靠微信群和嘴说,事一多就乱。

现在有【变更流程】,谁提的、什么时候提的、哪一级批的、批了没,全在系统里走流程,审批走完自动归档进任务里,回头一查不怕丢,责任也清晰。

项目管理

4、 一键提交、一键流转、多方验收一次搞定

以前干完活等验收,跑着找监理、找甲方,一圈流程没跑完人就先崩溃。

现在一提交验收流程,系统自动推送审批,项目总工、监理、甲方可以按流程逐级处理。验完自动更新验收状态,不再反复追人催人。

项目管理

5、看一眼“项目驾驶舱”,全局尽收眼底

“现在干到哪了?”“哪块没完成?”“产值多少了?”“出问题没有?” 这些以前靠项目经理开会背,现在系统里一张驾驶舱全展示,老板点进去自己看,不用催,不用问。

小结:不是项目管不好,是你根本没工具。 不是人不用心,是信息散、流程乱、反馈慢。

现在不是“有没有系统”的问题, 是你敢不敢把管理跑进系统、把经验沉淀下来。

这套工程项目管理系统,两个小时搭出来、一个人就能用、三五人就能协同、十几人就能跑起来。

你可以自己搭,也可以照我这结构找人帮你建,但核心逻辑就一句话:

“任务谁干、工期谁盯、成本谁花、风险谁扛,全链条可视可追可控。”

评论区

暂无评论
电话咨询图标电话咨询icon立即体验icon安装模板
